1ブロックの標準施工期間は11~12日間。
P&Z工法は実にシステマティック。施工速度、安全性でも定評があります。
■■ 装置の径間移動 ■■

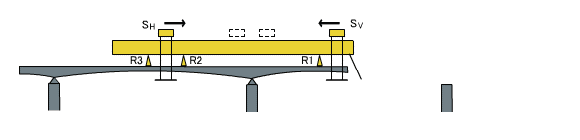

径間移動イメージ
架台(R1・R2・R3)で送り桁を支持し、
前方型枠(SV)と後方型枠(SH)を柱頭部へ移動します。

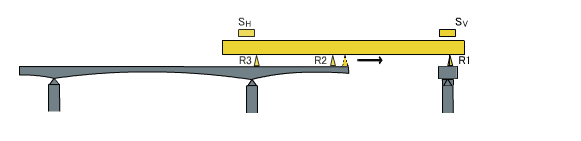

架台の盛り替えを行って、送り桁を前進させます。

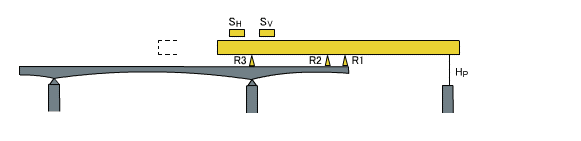

そして次の橋脚に補助支柱(HP)を設置します。

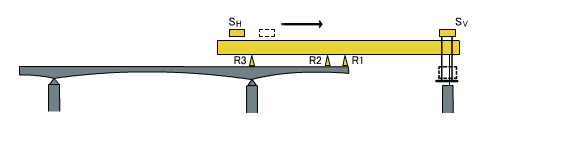

前方型枠(SV)を移動し、柱頭部ブロックを施工します。
(柱頭部をブラケット支保工等で先行施工する場合もあります。)

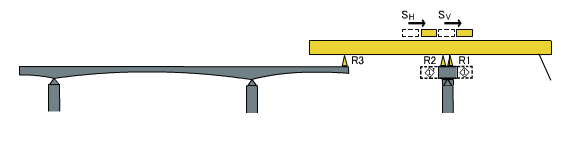

架台R1を柱頭部へ移動して送り桁を支持し、補助支柱(HP)を撤去します。

前方型枠(SV)と後方型枠(SH)を第1ブロック、

、

施工位置へ移動します。
