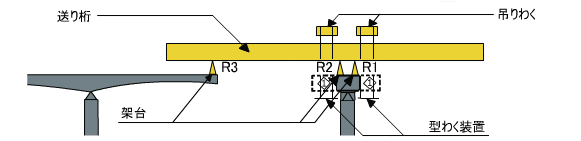

1ブロックの標準施工期間は11~12日間。 P&Z工法は実にシステマティック。施工速度、安全性でも定評があります。
このページのコンテンツには、Adobe Flash Player の最新バージョンが必要です。

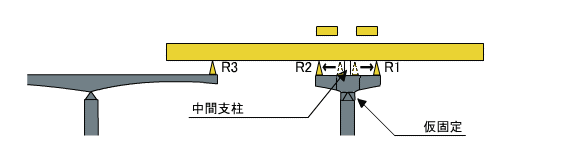

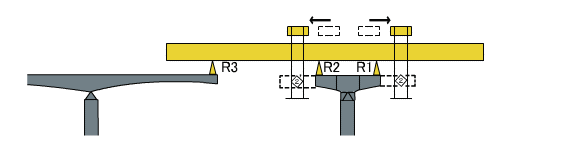

第1ブロックにプレストレスを導入後、架台R3と中間支柱で送り桁を支持して架台R1、R2を第2ブロックの 直前に盛り替えます。

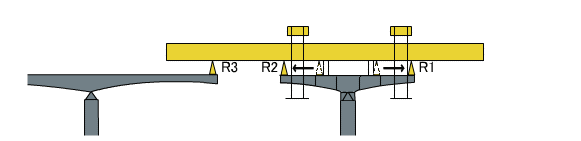

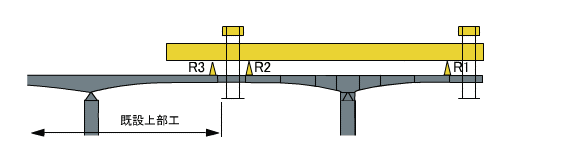

第2ブロックにプレストレスを導入後架台R3と中間支柱で送り桁を支持し、架台R1、R2を第3ブロック 直前に盛り替えます。
